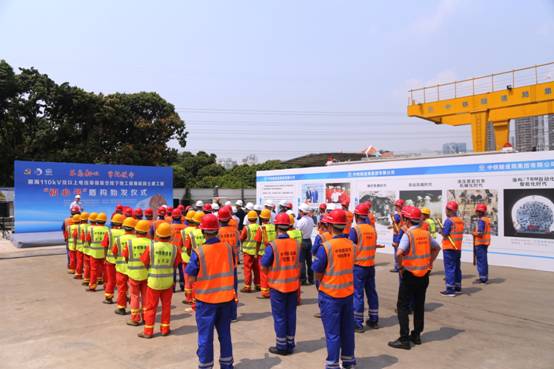

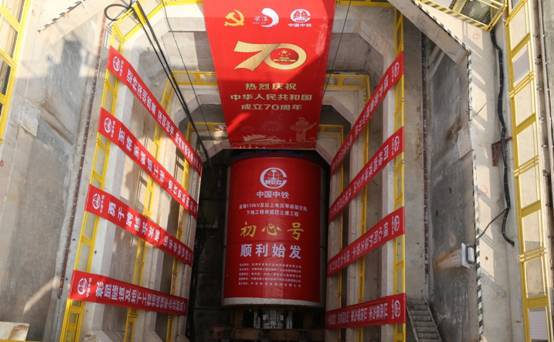

9月26日上午,随著刀盤徐徐轉動,大型盾構機“初心号”從大南山腳下的荔林公園始發井正式向前掘進,标志著前海110KV及以上電壓等級架空線下地工程南延段土建工程正式進入盾構施工階段。前海開發投資控股有限公司(簡稱“前海控股”)、中國市政工程中南設計研究總院、鐵科院(深圳)研究設計院、中鐵隧道局集團有限公司等單位代表共計60餘人參加了始發儀式。
前海110KV及以上電壓等級架空線下地工程南延段土建工程隧道段采用盾構法施工,線路南起于荔林公園旁220KV歡樂變電站,下穿牛蜞水庫,側穿高壓電塔及太子山莊小區圍牆,北至南山黨校旁新建終端站,總長爲396m。該項工程是中央生态環境保護督察組交辦的民生項目,生态環境問題專項整治任務,也是“不忘初心、牢記使命”主題教育8項專項整治任務之一。優質高效建成這一民生工程,是踐行初心使命的直接體現。
此次“初心号”盾構機從組裝到掘進,相繼將面臨盾構分體始發、盾構隧道小半徑曲線始發、穿越上軟下硬、全斷面不良地層、側穿高壓電塔、下穿牛蜞水庫、淺覆土盾構掘進等重難點,施工難度大,風險高。值得一提的是,“初心号”盾構機從9月7日開始盾構機下井組裝至9月26日順利始發,建設者們僅用19天時間就完成了盾構從下井到組裝調試的全部準備工作。
