前海5号冷站地下主體結構順利封頂

來源: 劉一超、陳清波時間:2021/01/06

日前,由前海控股負責建設的最大規模區域集中供冷工程——前海5号冷站地下主體結構順利封頂,爲後續順利推進機電設備安裝,保障嘉裡、恒昌、九龍倉等周邊地塊2021年夏季如期供冷奠定了基礎。

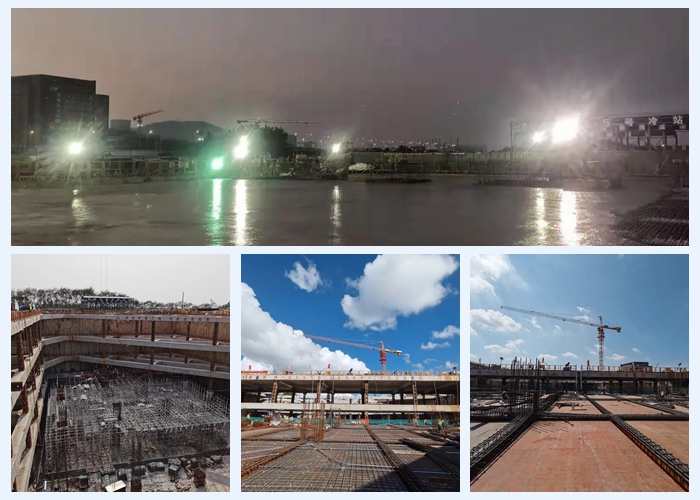

地下主體結構順利封頂

前海集中供冷系統共規劃建設10座冷站,建成後將成爲全球最大規模城市級區域集中供冷系統,是節能減排、美化市容的創新、節能、環保工程。前海5号冷站是前海區域最大冷站,總裝機容量約3.84萬RT,采用電制冷+冰蓄冷技術,總蓄冰量高達15.38萬RTh,尖峰供冷能力6.05萬RT,建成後可爲總建築面積約309萬平方米的商業、辦公、酒店、地鐵站點等公建提供高品質中央空調服務。主體工程包括市政公共配套、冷站主體、冷卻塔、公交首末站、垃圾轉運站、預留預設、室外工程土建、沿江高速保護工程及其它配套等工程,建築面積32487平方米,項目總投資63511萬元。

2018年8月開工以來,在前海管理局的統一部署下,前海控股積極發揮統籌協調作用,組織各參建單位克服沿江高速保護、臨海深基坑、換撐拆撐工序複雜以及疫情防控等多重困難,全力以赴推動項目如期完成封頂節點:

一是做好沿江高速保護。距沿江高速高架橋僅6.5米,整體沉降和位移控制要求高,開挖過程中幹擾因素多,地面沉降、橋墩變形及破壞安全風險大,對施工生産技術要求極高。爲此,項目建設團隊精心謀劃,組織研究施工方案,引入BIM技術應用助力精确實施建設。

二是挑戰臨海深基坑開挖。基坑邊線距離海岸線僅70米,基坑區域存在孤石、淤泥質土,地質情況較爲複雜,加之受潮汐頻繁波動影響,地下水情況極不穩定,基坑變形超标、止水失效、底部隆起等風險高。爲破解鄰近海岸線地質條件複雜基坑開挖難題,總結複雜地質條件下咬合樁成孔施工經驗,項目建設團隊創新提出臨海近橋墩基坑抗變形圍護體系施工技術,在填石、淤泥層采用長套筒跟進來确保樁身質量,大幅減少鑽孔偏孔塌孔,I類樁比例提高至95%,基坑開挖創造單日出土5000立方米的前海速度。

三是完成換撐拆撐工序複雜轉換。存在13.5米高支模、24米深基坑、87米跨度拆撐、2300噸鋼結構等多個危大工程,爲确保基坑安全BDEF區拆撐換撐工序同步轉換,BD區第一道支撐拆除時圍護結構處10米高懸臂狀态,而基坑北側靠近沿江高速場地受限,現場拆撐和鋼結構吊裝作業安全風險高,施工難度極大。面對諸多實施難題,項目建設團隊精心謀劃、提前布局,充分發揮建設單位項目管理統籌主導作用,多次召開專題會議,探索利用新技術、新工藝積極協調破解難題,通過優化換撐拆撐、鋼柱鋼梁安裝施工方案,高标準實施建設。

一線築堡壘,黨員當先鋒。

黨員防疫生産攻堅隊

爲高質量高标準推進重大項目建設,5号冷站項目成立黨員防疫生産攻堅隊,助力實現抗疫生産兩促進、兩不誤,將每日工作任務項目化、台賬化、數字化、責任化,加大人員設備機械等資源投入,充分利用旱季黃金施工季節作業,同時狠抓現場質量安全管控,匠心鑄造前海精品工程。據悉,5号冷站項目曾先後獲得全國BIM技術大賽公共基礎設施綜合類金獎、國家級QC成果2項,省級QC成果4項,深圳市建設工程“安全生産與文明施工優良工地獎”、“優質結構工程”等20餘項榮譽。
